烟台最长地下管廊提速建设 轸大路综合管廊一期电力舱年底完工50%
发布人:lujuan   发表日期:2021-12-01 08:12:25

烟台市政府投资工程建设服务中心获悉,备受关注的轸大路综合管廊一期电力舱项目,截至11月底先后开拓19个施工工作面,管廊已完成1.4公里,预计到年底可完成管廊主体的50%。2023年下半年,莱山中心区将新添一条“看不见”的电力大动脉,从根本上缓解莱山区供电压力,周边电路供应可靠性、安全性提升同时,未来,高铁新区供电也将新添一条电力通道。

全市最长管廊2023年正式交付

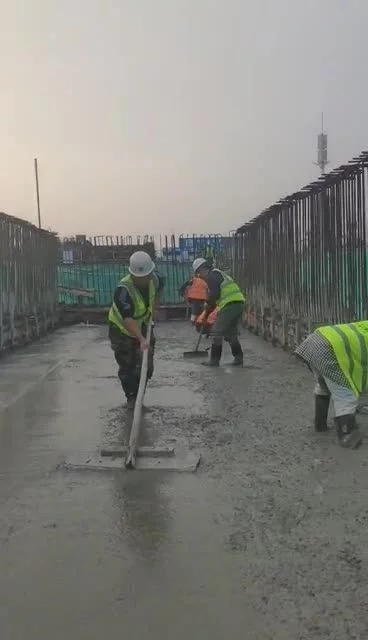

28日上午,记者来到正在紧锣密鼓施工的轸大路综合管廊一期电力舱施工现场,在金滩南路东侧,已经完成浇筑的管廊主体初现轮廓,东首密密匝匝的钢筋,也勾勒出管廊强劲的“筋骨”。按照设计方案,轸大路综合管廊一期电力舱项目全线设计以明挖施工为主,在过迎春大街、学院西路、轸大路、荣乌高速四处三段采用顶管施工。管廊采用现浇混凝土结构,为单跨矩形闭合框架结构,内部结构净高2.6米,结构净宽达2.4米,可容纳12根10kvA和24根100kvA的电缆。

市政府投资工程建设服务中心主任原嘉祥介绍,轸大路综合管廊一期电力舱是烟台市目前在建的最长的地下管廊,总长约5.36公里,总投资3.7亿元。项目西起凤凰西路与轸大路交叉口西北角(与正在施工的凤凰西路电力管廊形成环网连接),沿轸大路北侧绿化带向东依次穿越凤凰西路、凤凰东路、迎春大街、长宁路、长安路、庆祥路、金滩南路、学院西路,至轸格庄立交桥西北处向南穿越轸大路、荣乌高速及青荣城铁至立交桥东南。

轸大路综合管廊一期电力舱项目是市政府投资的城建重点民生工程,由市住建局负责实施,中建八局第二建设有限公司、山东中宏路桥建设有限公司共同承建。目前,项目各段正抢抓入冬前户外施工屈指可数的“黄金时段”工期,全力推进项目,按照计划,今年底,管廊主体将完成50%,按照29个月的总工期,最快2023年下半年,管廊就将整体交付,投入使用。

因地制宜将施工影响降到最低

里程在我市各大综合管廊中最长,意味着几乎与轸大路平行的一期电力舱项目,注定要在工期和施工细节上精益求精。而在8个多月的建设期间,电力舱周边建设施工环境复杂、各种管线迁改繁杂困难、恶劣天气、渣土运输、各种突发事件时有发生。相关负责人介绍,仅以电力舱东段为例,施工区段要先后下穿青荣城铁、G18荣乌高速和国道G228丹东线,需要协调多个部门,精确计算和安排工期,尽一切可能减少施工对片区通勤带来的影响,同时确保工期和质量“两不误”。

轸大路综合管廊一期电力舱项目是市政府投资的城建重点民生工程,由市住建局负责实施,中建八局第二建设有限公司、山东中宏路桥建设有限公司共同承建。目前,项目各段正抢抓入冬前户外施工屈指可数的“黄金时段”工期,全力推进项目,按照计划,今年底,管廊主体将完成50%,按照29个月的总工期,最快2023年下半年,管廊就将整体交付,投入使用。

因地制宜将施工影响降到最低

里程在我市各大综合管廊中最长,意味着几乎与轸大路平行的一期电力舱项目,注定要在工期和施工细节上精益求精。而在8个多月的建设期间,电力舱周边建设施工环境复杂、各种管线迁改繁杂困难、恶劣天气、渣土运输、各种突发事件时有发生。相关负责人介绍,仅以电力舱东段为例,施工区段要先后下穿青荣城铁、G18荣乌高速和国道G228丹东线,需要协调多个部门,精确计算和安排工期,尽一切可能减少施工对片区通勤带来的影响,同时确保工期和质量“两不误”。

轸大路综合管廊一期电力舱项目临近城市居民住宅区与滨海中学,针对施工区段周边的不同情况,项目部因地制宜出了不少“好点子”。针对项目北侧学府小区、万科翡翠湾居民出行需求,项目部在周边施工时,率先建设了小区进出的临时通道,未雨绸缪地解决了项目对居民带来的出行影响。对于地上部分基础、结构较为脆弱的建筑,项目部调整作业方式、提升支护和加固强度,最大限度降低了施工带来的影响。对于正在施工的旧改项目,项目部灵活调整施工方案,确保电力舱和安置住宅互不“干扰”。而对于经行的学校、学区等,项目部也主动调整工期,待学校统筹安排好教学、出行后再进行相应区段施工。

为避免传统喷射混凝土面层施工造成的扬尘以及噪声污染,建设服务中心项目部围绕“绿色环保”“可回收循环”“节能创新”三个技术创新方向,积极拓展思路,依托央企平台,率先在烟台市推广使用了GRF绿色装配式基坑支护方式。综合管廊GRF绿色装配式基坑支护施工技术的应用,成功解决了土钉及放坡挂网喷射砼造成的环境污染,此施工方法无污染、无噪声,施工过程均为人工施工,有效降低了对周边居民日常生活作息的影响。

服务半径将覆盖莱山中心延及高铁新区

电缆全部入地,能给片区乃至城市规划、建设,带来哪些便利?原嘉祥告诉记者,电缆入地,不仅节约了城市用地,还有利于开展线路的日常运行维护,避免了外力破坏事故的发生,从根本上保证了供电的可靠性。综合管廊统一规划、统一设计、统一建设,既可充分利用地下空间资源,杜绝因敷设和维修对城市道路和绿地的重复开挖,还可完全避免城市上空各类线缆纵横交错的状况出现。

相关负责人介绍,城建重点项目是城市建设的重要载体和实现途径,代表着城市建设的发展方向和未来形象。建设地下管廊可以科学合理的集约化利用地上、地下空间资源,减少道路反复开挖,极大改善城市形象和市民生活居住环境。以雄安新区为例,所有输电电缆全部建在综合管廊电力舱和电力专用隧道内,新区220千伏及以下电力线路,都将统筹采用综合管廊和缆线廊道形式进行电缆敷设,人们在地面以上不会看到相应电压等级的架空电力线路。轸大路综合管廊施工前,地上不但有‘大铁塔’,还凌空布设了多条高压线,既不够安全,也不符合现行净地出让标准。而远期管廊建成并完成回填、绿化后,片区土地的价值,也将因配套设施的完备而再度提升。两年后投用的电力舱,也将未雨绸缪,为中心区不断增长的用电负荷及时“赋能”。记者了解到,未来轸大路电力舱不但将容纳林山线和林金线电缆,还将与市区两级其它在建、建成管廊互联互通,在实现线缆地下“收纳”的同时,将已经覆盖莱山中心城区的供电半径,进一步扩能增容。尤其是未来高铁新区建设全面起势后,片区内工业、生活用电,将因管廊建设而提前“高枕无忧”。



                                                                                                                              新发一建

联系我们
  • 联系人: 请填写您的真实姓名
  • 联系电话: 请填写您的联系电话
  • 电子邮箱:
  • 意向描述:
  • 验证码:
    验 证码,看不清楚?请点击刷新验证码
新发一建工程有限公司 公司地址:
雄安中电科技园13-2栋
联系我们
联系人:宋经理
手机:13920121912
邮箱:839141762@qq.com
